国水化德六期风电安装工程提前竣工

来源:风力与太阳能发电工程技术公司 作者:耿树旭 发布时间:2011-08-02 阅读次数: 2023 次

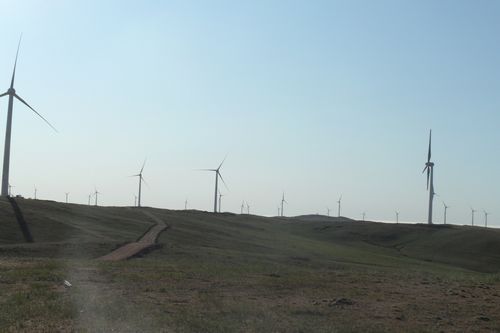

731,由风力与太阳能发电工程技术公司施工的国水化德六期风电安装工程顺利完工。



风力与太阳能发电工程技术公司承担此项工程中33台金风1.5MW风机吊装任务。68工程开工以来,项目部精心组织,统筹规划,合理安排工序,充分抢抓风电施工黄金期,加快工程进度,仅用54天就圆满完成了全部吊装任务,比合同工期提前了33天,得到了业主的肯定和好评。
